中国人,在学习新技术、掌握新技能的过程是非常痛苦的。为什么?因为在很多新技术、新技能方面,老外比我们走得要早很多,先行制订了行业规则,而我们只能被动的去学习。比如编程语言、行业缩写等等,都是以外文为基础的。今天,我们就来认识一下主机厂常见的缩写。
1
零件报交/质量控制点
很多朋友一定听过ZP7、ZP5零件,这到底是什么呢?我们先来看看ZP是什么意思。ZP是德文
Zählpunkt
的简称,是
质量控制点
的意思,为了监督生产车间整个生产过程的质量,在交付下道工序前的最后一道环节设立质量控制点,由主机厂质量相关人员负责进行监督、评价质量状态。
我们都知道整车的四大工艺是冲压、焊装、涂装、总装,质量控制点的设置也是大体按照这个逻辑。

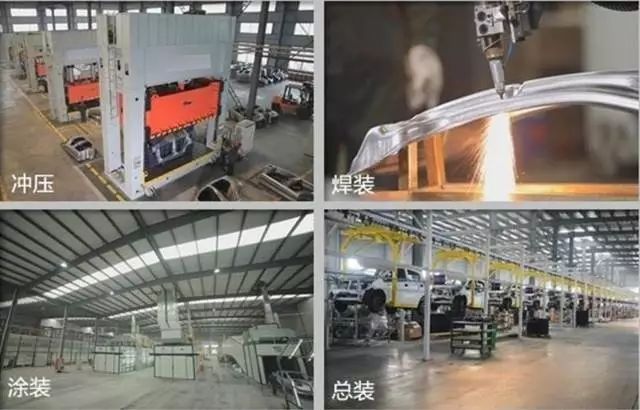

整车四大工艺(图片来源于网络)
a、
ZP4
因为发动机比较关键,所以在此也会设置控制点,这就是ZP4,
发动机质量控制点
。
发机机(图片来源于网络)
一般由质保相关人员按照相应的质量要求对发动机装配车间送检的发动机总成进行报交检验,同时核对车间装配流程卡的检验内容,完全符合质量要求后,给予放行。
b、
ZP5
冲压和焊接放在一起,设置
白车身质量控制点(ZP5)
,为什么叫白车身,因为还没有涂上油漆。
白车身(图片来源于网络)
车身车间对白车身进行拼装完成后,质保相关人员按照相应质量要求(如车身匹配缝隙、车身表面、焊接等)进行报交检验。
c、
ZP5a
冲压和焊接之后,就是涂装了,涂装的
油漆质量控制点
,就是
ZP5a
,至于为什么叫ZP5a,不叫ZP6,抱歉小唐老师也不知道。
油漆车间对白车身进行涂装完成后,质保相关人员按照相应的质量要求(油漆表面质量、油漆防腐功能)进行报交检验。
d、
ZP6? No! 是ZP7
ZP7就是总装车间的装配(
总装
)完后的质量控制点了。
按照相应质量要求(电器功能、零件缝隙匹配、整车表面质量、排放标准、整车动态性能)进行报交检验。
总装报交(图片来源于网络)
e、
你以为这就结束了?抱歉,还有ZP8
四大工艺虽然已经结束了,但是还是一道质量控制点,它就是
ZP8
,由质保相关人员按照相应的质量要求(电器功能、零件缝隙匹配、整车表面质量)对总装车间送检的
成品车
进行最终报交检验并核对车间装配流程卡的检验内容,最终发放整车合格证。
与ZP7有啥区别?一方面是执行人员有差异,ZP7是现场总装人员,ZP8是质保人员。另一方面是检测的对象,ZP7是对总装工序进行检测,ZP8是对整个工序进行检测,很多项目是关于整车性能的。
2、
各种类型的零件
下面我们再来看看各式各样的零件。
a、
CKD件
CKD这个词出境率很高吧!英文全称是:Completely Knocked Down德文全称是:in Einzelteile zerlegt中文解释是:完全散件采购/完全拆散的进口件和总成。
是不是觉得中英德文有些差异?这里面其实有些故事的。CKD英文意思是
“完全拆散”
。换句话说,CKD汽车就是进口或引进汽车时,汽车以完全拆散的状态进入,之后再把汽车的全部零、部件组装成整车。一个比较现实的意义就在于,因为采购的是散件而非总成,会节省较多成本。
b、
SKD件
讲完CKD,我们再来看看SKD。英文全称是:Semi Knocked Down oder Special Knocked Down中文解释是:进口
半拆散
总成/组件进口。
在早期桑塔纳轿车,国产化的零件只有轮胎、收放机等,绝大部分总成、零部件以SKD方式进口的。
关于KD件,其实还有DKD(Direct Knocked Down) 直接组装或者成品组装,只不过实际很少采用而已。
c、
DB件
DB的德文全称是Direktbezug,意为
直接采购
。直接从
总部公司原供应商
,而不是通过总部CKD部门渠道采购的,用于正常批量生产的进口零部件,包括
特殊件
和从
进口件
转为直接采购件两部分。
直接采购件的价格较CKD进口件入库价更为低廉,以直接采购件取代CKD件; 新产品开发等技术原因导致无法国产化,以直接采购件取代CKD件。但物流费用方面的经济性必须考虑在内。这里说明一下,小唐老师曾遇到有些供应商内部也会将一些零件定为DB件,其含义是主机厂直接指定采购的某零件(定点也是主机厂定的,只是代管),对此,小唐老师的建议是,只是定义,没啥问题,只要:
d、
BMG件
BMG的德文全称:Baumustergenehmigungspflichtige Teile即需进行
工程样件认可的零件
,一般指涉及安全性、平台等的需要德国总部进行工程样件认可的重要零件。小唐老师了解到,部分BMG件某特性也有放开让国内主机厂认可的情况。

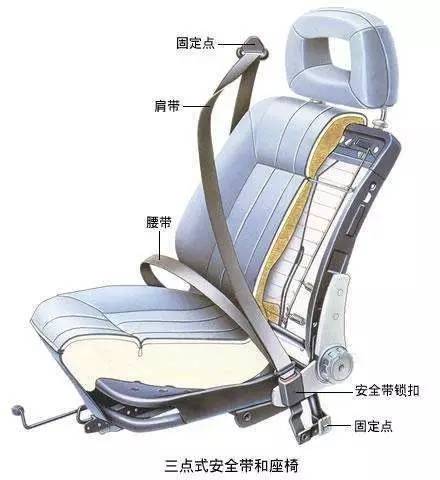

座椅(图片来源于网络)
e、
COP件
其英文全称为:Carry-Over Parts,
沿用零件
。指的是将上一代或者同品牌其它车型上的零件不经过技术更改而直接沿用到新车型上。
f、
KT
德语全称:Kaufteile中文全称:
外购件
是相对于自制件(由本公司自己生产的零件)而言,指需向外部供应商购买的零件。兄弟们,知道为什么新系统叫KTM了吧!
3、
不同改款的后缀
各家主机厂现在不光是车型越来越多了,各车型还有不同的改款,这里选几个小唐老师知道的给大家介绍下。
a、
FL
FL的英文全称是Facelift,意指造型上的大改款。可以理解成拉个脸(Facelift,脸往上提一下)。
女生整容那个好像就拉皮,不是拉脸对不?
一般而言,一个车型产品在整个生命周期只会进行一次Facelift。
b、
GP
其德文全称为Große Produktaufwertung,指的是大的产品改进。GP与Facelift在更改范围上差不多,不过要区分的话,GP更改范围略大。上次听朋友说过,以后类似的改款叫
PA
了,GP之后用的不多了。与FL一样,一个车型产品在整个生命周期只会进行一次GP。
整个容!(图片来源于网络)
c、
NF
德文全称:Nachfolger。中文全称:
后继车型
,也指继任者。小唐老师最开始把它理解成Newface,一张新脸,虽然和定义不一样,但是还是蛮贴切的。
看好了!我变脸啦!(图片来源于网络)
后继车型一般是一款将替代目前某现生产车型的新车型。
4、
项目/开发阶段
小唐老师在《项目管理都看些啥?》里,曾介绍过各大主机厂的开发流程,这里正好趁这个机会为大家解读下里面部分的缩写。
a、
PEP
德文全称:Produkt Entstehungsprozess中文全称:产品
形成
过程、产品
诞生
过程、产品
开发
流程一般包含以下重要环节:
PM
产品使命,
PP
项目前提,
PD
产品定义,
PF
项目可行性,
KE
方案决策,
DE
造型决策,
DF
造型冻结,
BF
采购认可,
LF
生产起步认可,
VFF
预批量认可,
PVS
试生产认可,
0S
零批量,
SOP
投产。国内主机厂一般从PF节点开始。此前的环节都算作PF的准备阶段。

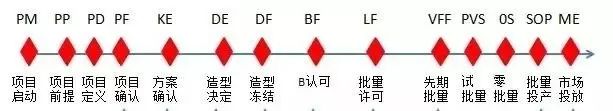

PEP主要节点(图片来源于网络)
b、
PM
德文全称:Produkt-Mission中文全称(建议):
产品使命
PM是PEP中定义的第一个环节。对PM的决策主要基于项目在市场、技术、财务目标和进度预测等方面的简单说明和产品的市场定位说明。
我来到这个世界的使命就是
吃吃吃
,请问你呢?
c、
PP
使命琢磨明白了,就要开始思考实现这个使命要有哪些
条件
呢,这就是
项目前提
。德文全称:Projekt-Prämissen
成功的前提有哪些呢?
相对于PM而言,PP的决策要求提供市场、财务、造型、产品、制造和供应商方面更多更详细的数据。比如
市场
:产品特性和市场定位、价格前提、销售预测、发动机配置需求、缺定是否有必要进行产品市场调研等。再比如
财务
:计算车型利润KPE、车型边际贡献EB、单台费用/费用目标;对上一代车型的财务分析。
d、
PD
计划做这个项目了,接下来对项目的对象做一些定义吧。这就是
PD,产品定义
。德文全称:Produkt-Definition
查查资料,看怎么定义我的小目标
对PD的决策需要提供产品技术方案描述和状态报告、产销量和价格目标、车型包括发动机比例、目标成本分解—-细化到单台费用,部门费用、造型定位,3维造型展示等。
e、
PF
琢磨了这么多,这些小目标是不是都能实现呢?我们需要
PF,项目可行性
的分析了。德文全称:Projekt-Feasibility
对PF的决策需要基于对用户定位,竞争对手分析、产销量、价格、财务目标的承诺,对造型方案完成初步挑选,技术部门还应在此环节完成初步的产品技术描述,说明产品的大致更改范围。 国内主机厂一般是从这个阶段
开始介入
。
f、
KE
通过可行性分析,分析下来如果能干,那咱就干了。把能干的方案先确定下来,这就是
KE,方案决定
。德文全称:Konzept-Entscheid
好,咱就这么敲定了!
KE主要需要包括技术产品描述、项目状态报告、市场方面对造型方案的评价、具体零件的目标成本、部门费用目标承诺、造型二选结果、产品方案验收、开始对车型平台范围零件进行询价、概念样车等。
g、
DE
大的方案决定了,我们看看具体的,整车造型非常关键,首先就是
DE,造型决策
。德文全称:Design-Entscheid。
DE需要项目任务书,产品调研、确认项目的经济性、造型二选、开始平台范围零件的规划认可和对平台范围零件进行供应商定点等。
h、
DF
造型决策后的一个环节当然就是
DF,造型冻结
。德文全称:Design-Freeze。
此环节意味着产品造型不能再更改,与造型相关的零件的规划认可和供应商定点也需要在此前一月完成,并在样车上确定产品的可制造性,确定质量目标,提供项目财务状态等。
i、
BF
接下来要到花大钱的时候了,这就是
BF,采购认可
。德文全称:Beschaffungsfreigabe 。
BF是一个项目的
里程碑
。从这一时间点起,高额的资金投入开始启动,以采购生产制造所需的材料设备。在这个环节,造型数据更改被完全冻结,并完成造型相关零件的B-F(包括零件几何尺寸数据和原料和采购认可零件清单),并开始与造型相关的零件模具的制造。
j、
LF
大把钱花出去了,最终还是要生产,生产起步前,还是要做认可的,这就是
LF,起步生产认可
。德文全称:Launchfreigabe。
我天,怎么这么多认可,快奔溃了有没有!
LF一般是产品投产SOP一年前需要完成的重要环节。 它是项目批准流程中的一个重要节点,是在项目正式开始试生产之前进行的一项认可工作,以检查是否具备起步试生产的条件。LF要求从市场、产品和生产方面都为起步生产做好准备。
k、
VFF
VFF
又叫
预批量认可整车
。德文全称:Vorserien-Freigabe-Fahrzeug。VFF主要是要通过对预批量整车进行验收试车确定预批量整车状态,为下一个环节批量预生产PVS做好准备。过去,在PVS车之前,只有由供应商提供的非批量零件制作的试制样车,用以达到造型和试验功能的需求。
批量前的预演哦
它是PVS的预演,目的在于通过用批量试模零件装车对生产设备和工艺进行优化,并检验批量模具零件的匹配情况以及尺寸稳定性,以及供应商的准备状态,以便尽早发现问题、解决问题,确保零件在PVS时能够达到3分,且批量生产起步时的加工成熟度有所提高。VFF车是介于
Prototyp和PVS的中间状态
。
l、
PVS
PVS指批量试生产,生产试制批量。德文全称:Produktion-Versuchs-Serie。在此阶段下,所有的单件和总成件都到位并首次
在批量条件下
(这也是和VFF的主要区别)制造出整车来,从中对所有设备和过程批量生产的适宜性进行实际验证。
它是在零批量
0S前
进行的
试验性生产
,是批量投产的预演练,以检验原计划的批量投产过程是否符合技术、物流和质量的要求,提前发现问题,列出问题清单,并在零批量0S,最迟在批量投产前解决发现的问题。
m、
0S
0S就是传说的零批量了。德文全称:Null-Serie。0S是PEP中批量投产SOP前的最后一次
总演习
。它按照计划的批量投产的速度和节拍进行生产,以发现批量投产条件下可能出现的问题。
n、
SOP
SOP即批量投产,启动批量生产。英文全称:Start of Production。
我天,终于开始批量生产了(图片来源于网络)
进行批量投产的前提条件列举如下:- 完成所有零件的工装样件认可;- 上市所需的产量获得批量计划认可;- 有足够的零件用于生产上市和满足生产起步曲线所需的车辆;- 确认生产起步曲线;- 通过集团验收试车KAF;- 达到批量生产的质量目标。
o、
ME
ME就是
上市
。德文全称:Markteinführung。ME是PEP中的最后一个环节,指将批量投产的产品正式推向市场,通过经验商网络销售给最终用户。
还有很多缩写,比如Cubing、Meisterbock、EM等就不一一解释了,如果你问题,欢迎留言告诉我们。以上就是今天的全部内容,感谢你的阅读!
文章转自:汽车零部件技术
正文完
0
QSB+ 03检查工位及防错
66页PPT跟一汽大众学质量管理
AIAG-VDA FMEA-MSR培训教材
IATF16949五大工具与三坐标工作实践的紧密结合——FMEA 篇
如何应对客户的审核
上一篇
新零件成熟度保障(MLA)
下一篇
评论(没有评论)
文章搜索
即刻尝鲜
【PPT】隐患排查手册
本文来源网络,仅供参考,请以实际情况为准。
管理评审如何做汇总
一、管理评审目的 管理评审是企业或组织内部质量管理体系运行的重要环节,其核心目的在于系统地评价质量管理体系的适...
什么是5Why分析法?
5Why分析法,也被称为“5问法”,是一种问题解决方法,通过对一个问题点连续提出5个“为什么”来追究其根本原...
生产管理必备:5大口诀、6M1E分析、7个要点、8个工具、9字口诀、10个公式
生产主管管理必备知识 1、生产主管做管理的九字口诀 2、生产主管必备工具 3、 生产质量管理指标及公式 4、 ...
新版APQP培训教材
文章来源:网络
热门文章
汽车零部件特殊特性(CC/SC)识别与控制方法
在APQP中,特殊特性(SpecialCharacteristics)指由顾客指定的产品和过程特性,包括政府法...
CPK、Sigma和PPM的换算关系
过程能力指数(Cp和Cpk)表示的是过程在稳定(即没有特殊原因干扰产出品的特性或者说是在可控(under co...
一文读懂控制计划 | Control Plan
Hi 伙伴们!今天一鸣打算跟大家聊聊控制计划。 一、什么是控制计划? 控制计划又叫 Control Plan,...
ISO16232清洁度代码CCC code的解读
随着对机动车产品安全性、可靠性的日趋严苛,以及对其环保和节能方面越来越高的要求,产品的“清洁度”这一质量监控环...
制造业和工厂内不可不知的英文缩写集合
开发流程类: EVT(Engineering Verification Test)工程验证测试阶段 DVT(D...
最新评论
infinite cui
需求VDA6.3 表格,谢谢
准备与BMW配套?这些要求都知道了吗 – 汽车质量管理笔记
[…] 《看看宝马是怎么培训供应商的~》(点击可查看)。 […]
大师兄
说的挺有道理的,从现实看到的大部分情况,做技术的人都比较直,对技术的一丝不苟,容易在遇到需要展现管理能力的时候,就会表现出短板来。管理需要授权,更多应该思考团队、部门间,人员发展,对未来的变化做出应对等的能力。
大师兄
抱歉,暂无PPT可供下载。
john
如何获得这个PPT文件
大师兄
里面确实有一些叫法和我们平时不一样
大师兄
这个案例来自一本教科书,短短一页不到的案例描述,有可能漏掉某些细节。我想马自达的员工不会不知道这点,很可能是案例没有提到。马自达的员工更愿意偏离规范不过是这本教科书的猜测罢了。因为象传输系统这么复杂的产品,做得好与做得不好都可能有多个原因。我从另一个案例分析中发现,马自达的最终产品还是比福特的更满足规范要求。 变更控制是必要的。
PeriMasto
这个写的不错,很实用,谢谢!
生产、质量及技术三个难兄难弟的关系 | 汽车质量人小馆
[…] 附:《生产质量管理十六字精髓》(点击可查具体讲解) […]
除尘
文章写的很好,对于摩擦系数测定这些基础知识介绍很详细,是个好读物。
